Диаграмма принятия решенийДиаграмма принятия решений (Process Decision Program Chart) строится для определения потенциальных проблем по ходу исполнения плана работ и реализации предупреждающих действий по их устранению. Когда составлен план работ, диаграмма принятия решений помогает выявить риски и разработать контрмеры (предупреждающие действия). Если представить план работ схематично (например, в виде древовидной диаграммы или диаграммы Ганта), то риски и соответствующие предупреждающие действия добавляются к задачам плана. Диаграмма принятия решений может быть построена следующим образом: 1. Определяется цель, ради которой будет строиться диаграмма принятия решений. Например – выявить риски на определенном участке плана и разработать контрмеры для тех участков, где величина рисков превышает допустимый уровень. Прежде чем переходить к следующим шагам, необходимо убедиться, что в диаграмме принятия решений есть необходимость. Как правило, она строится, если риски неизвестны, либо если их возникновение может иметь серьезные последствия. |
|
|||||||||||||||||||||||||||||||||||||||||
2. Определяются области плана работ, для которых требуется построение диаграммы принятия решений. Если план работ имеет большое количество элементов, то попытки составить диаграмму принятия решений по отношению ко всем элементам плана могут существенно усложнить задачу. Как правило, диаграмма принятия решений применяется только по отношению к наиболее рисковым областям плана. 3. Формируется команда экспертов. При формировании команды в нее необходимо стремиться включать специалистов из различных областей. Это позволит более объективно определить возможные риски. Например, в состав участников могут входить:
4. Устанавливаются правила определения элементов, на основе которых будет строиться диаграмма принятия решений. Эти правила могут включать:
Факторы, которые следует учитывать при определении правил, могут включать:
5. Для каждого элемента плана из выбранной области выявляются потенциальные проблемы (риски). Чтобы определить наиболее широкий спектр рисков может применяться метод мозгового штурма. При этом бывает полезным использование чек-листа с вопросами. Все выявленные риски записываются отдельным списком или указываются на карточках, для того чтобы в дальнейшем их можно было упорядочить. Карточки, как правило, применяют, если определено большое число рисков. 6. По рискам принимается решение, какие из них следует перенести на диаграмму, а какие отбросить. Для этого может потребоваться применить метод консенсуса, матрицу приоритетов или другие методы для выбора наиболее важных элементов. Чтобы диаграмма принятия решений оставалась читаемой выбирается только несколько рисков для каждого элемента плана (обычно, не более трех). 7. Выявленные риски включаются в план. Для того чтобы риски визуально отличались от элементов плана их можно располагать в прямоугольниках или использовать любые другие визуальные приемы. 8. Для каждого риска определяются предупреждающие действия, например, с помощью метода мозгового штурма, диаграммы Исикавы или других инструментов качества. Предупреждающие действия могут включать методы устранения, снижения или управления рисками. 9. Аналогично ранжированию рисков выполняется ранжирование предупреждающих действий по важности. Наиболее важные из них отбираются для размещения на диаграмме принятия решений. Количество возможных действий по каждому риску, как правило, выбирается не более трех. 10. Выбранные предупреждающие действия включаются в план под соответствующими рисковыми событиями. Для того чтобы эти действия отличались от элементов плана их также желательно визуально выделить. В результате получается диаграмма принятия решений совмещенная с планом работ. 11. По результатам построения диаграммы принятия решений проводят действия, которые обеспечат нормальное выполнение плана. Действия могут включать:
|
||||||||||||||||||||||||||||||||||||||||||

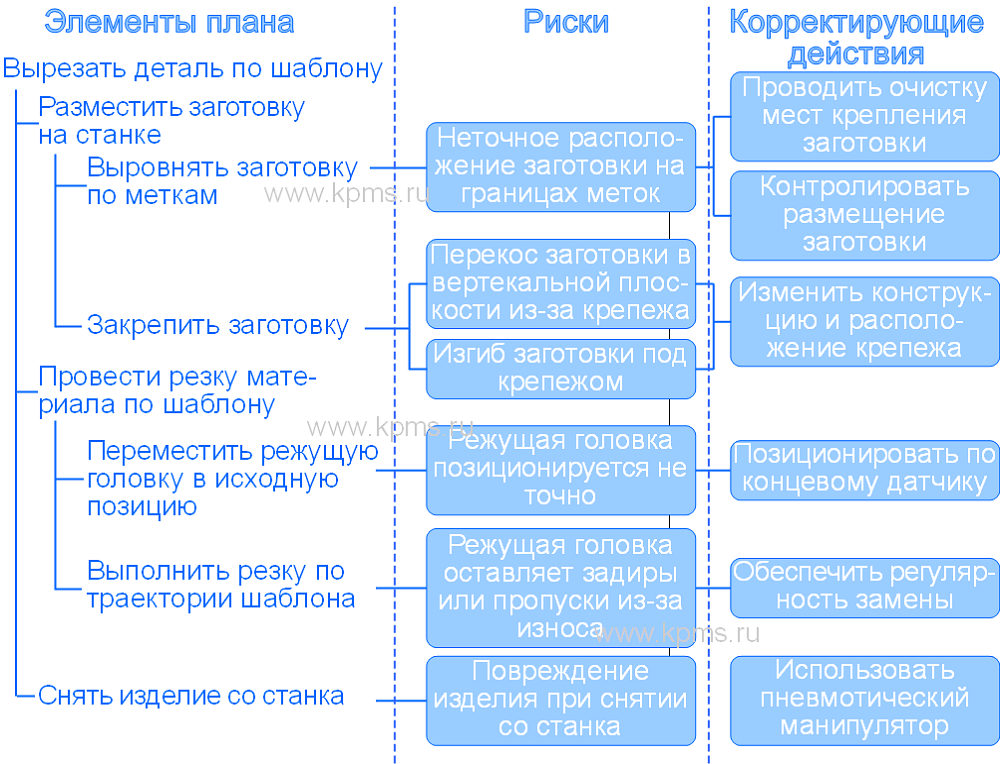

ПримерДля примера взята детализация плана действий по изготовлению деталей опытного образца изделия. |
||||||||||||||||||||||||||||||||||||||||||
Преимущества, которые дает диаграмма принятия решений, очевидны. С ее помощью на плане исполнения работ можно видеть возможные риски и выбирать то или иное корректирующее действие с целью снижения этих рисков. К недостаткам этого инструмента качества можно отнести большую трудоемкость, в случае если план имеет существенное количество задач. ![]()
Инструмент "Диаграмма принятия решений" включен в состав сборника "Семь новых инструментов качества". Вы можете приобрести сборник "Семь новых инструментов качества" в интернет-магазине "Менеджмент качества".
|
||||||||||||||||||||||||||||||||||||||||||
